重载无人机亮相海南电网防风加固工程 作业效率提升近6倍

海拔新闻 2026-06-22 17:57:44

商报全媒体讯(椰网/海拔新闻记者 陈王凤 通讯员 王涵璐 李栋梁 王子豪)6月22日,在三亚220千伏藤大乙线N73号铁塔防风加固施工现场,海南电网输电分公司三亚应急基地两名飞手紧盯监视屏,双手拨动摇杆。一架机身直径约4米的八旋翼重载无人机吊着130多公斤的塔材从山脚“嗖”地一声腾空而起,沿预设航线直线攀升,一分多钟便将塔材稳稳送达36米高的杆塔作业面。

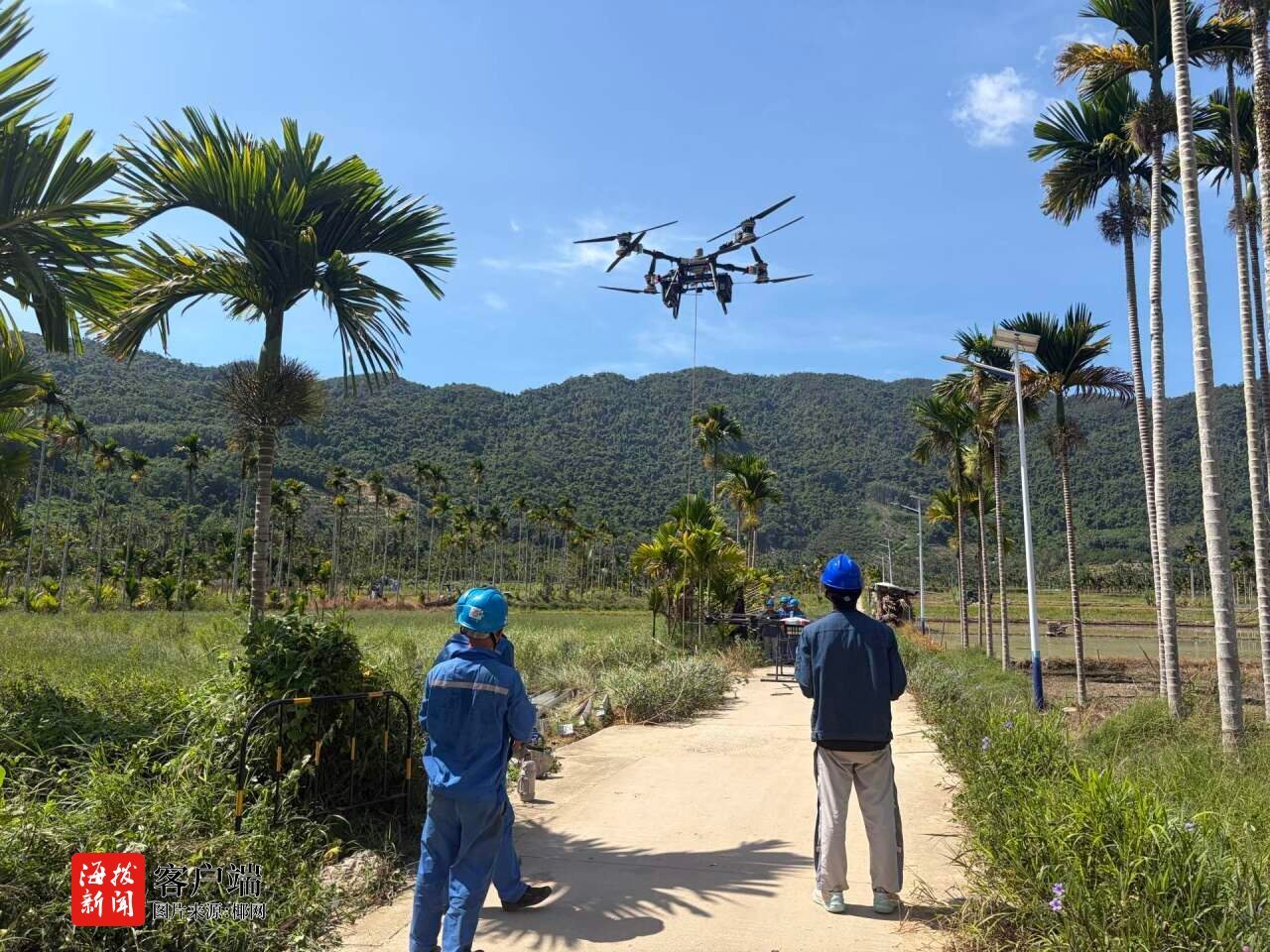

输电分公司工作人员操控重型无人机准备起吊塔材(夏中晨 摄)

海南电网输电分公司正抢抓台风季来临前的施工窗口期,要在99基铁塔加固作业中完成144.878吨塔材的吊运任务,共布设21个重载无人机作业点位,三亚220千伏藤大乙线与220千伏吉大乙线同步推进。此次加固点位多分布在山区腹地,要在短时间内完成如此体量的施工任务,传统作业方式难以满足工期要求。过去,单基杆塔需8名工作人员连续奋战24小时。如今依托重载无人机,同等工作量4小时即可完成,作业效率提升近6倍,重载无人机的引入为工程推进提供了新的解决方案。

与传统人工搬运相比,重载无人机在安全、效率、经济三方面优势明显。安全上,以往工作人员需负重穿越滑坡、陡坡、密林等危险路段,攀爬至几十米高空作业,如今塔材直接吊运至杆塔作业面,人员无需暴露在危险环境中,人身安全更有保障。效率上,无人机沿直线穿越复杂地形飞行,省去绕路爬山时间,且可多机轮换连续作业,不受体力限制。经济上,无需开辟临时便道,既节约了修路征地费用,又避免破坏植被和地表,减少了生态恢复成本。

据了解,该八旋翼无人机从南方电网通用航空服务有限公司调配,单程最大载重量可达400公斤,搭载高精度吊装系统和多传感器融合避障装置,可实时感知周边10米范围内障碍物,结合三维建模规划毫米级精度的飞行航线,将定位误差控制在±5厘米以内,可适应丘陵起伏、植被茂密的复杂地形。

当前,无人机在海南电网输电领域的应用已不局限于塔材搬运。日常巡线中,海南电网公司构建“机巡为主、人巡为辅”的智能巡检体系;专项作业中,“无人机+零值检测机器人”可精准吊挂至绝缘子串完成检测,全程无需停电登塔。此外,重载无人机还可用于导引绳展放和运维、检修物资的精准投送。

海南电网输电分公司总经理方赟表示,随着新型电力系统建设持续推进,这套无人机应用技术将形成标准化、可复制的实施方案,并在全省输电线路改造工程中持续推广,让更多智能“空中作业员”扎根一线,助力构建安全高效的现代化能源体系。
