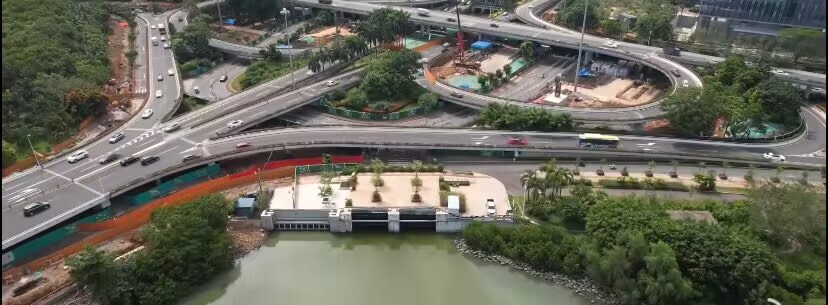

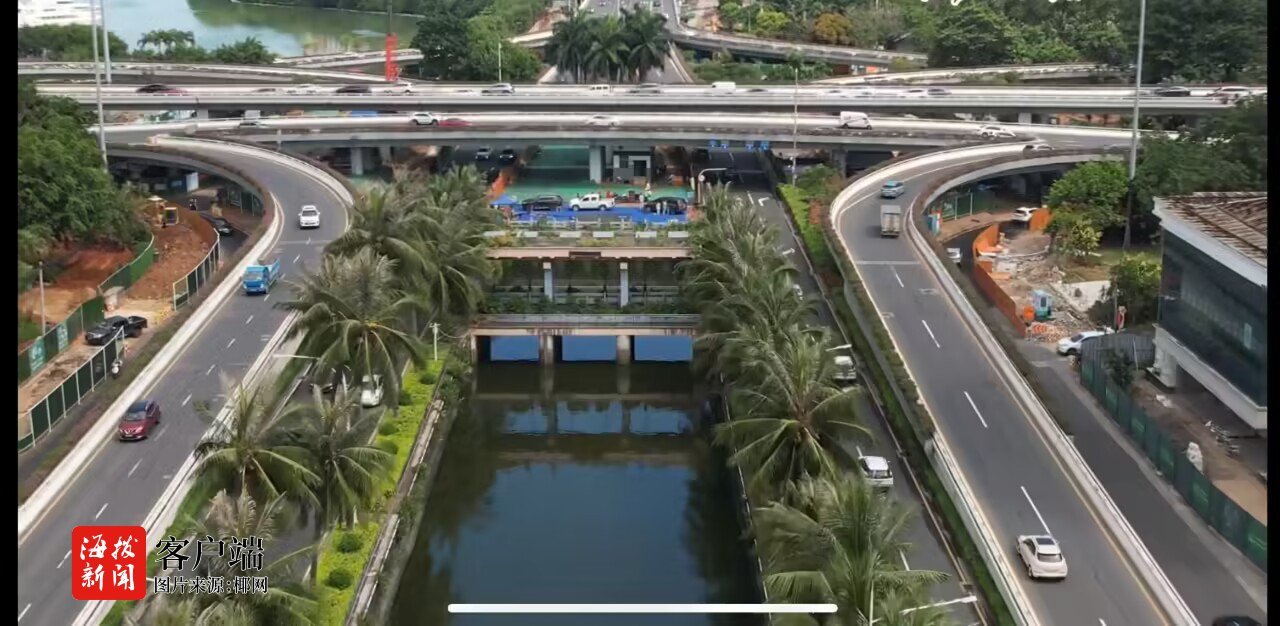

海口龙昆沟下游段综合整治工程项目开工,争取明年5月竣工
商报全媒体讯(椰网/海拔新闻记者 王辉)6月18日,备受关注的海口市龙昆沟下游段综合整治工程项目开工。据悉,该项目的实施,将提高龙昆沟河道过流能力,遇强降雨时下游水位可下降约60厘米,有效降低龙昆沟北段流域易内涝风险,同时现状龙昆沟底污水箱涵迁改可改善龙昆沟水体环境,新建河道两侧驳岸增强结构及道路通行安全性。
据了解,该项目是今年海口市委、市政府启动的“六水共治”工作中“排涝水”的重点项目,也是重大的民生工程。项目实施后,龙昆沟河道过流能力由45立方米/秒增加至71.5立方米/秒,排涝标准提升至5年一遇,龙华桥处下游水位可下降约60厘米,将有效降低龙昆沟北段流域易内涝风险。此外,本项目与滨海立交改造项目同步实施,可以避免道路的重复开挖造成的投资浪费及影响交通。

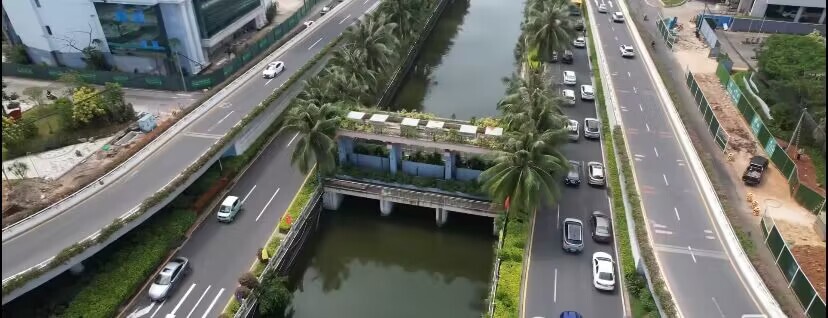

龙昆沟河道沿途道路严重积水受淹
龙昆沟是海口市区排涝的重要通道之一,因流域面积大、北侧地势低洼、河道断面偏小而难于拓宽,排涝能力严重不足,每逢大雨、特别是台风期间高潮位顶托时,容易造成河道沿途道路严重积水受淹,给人们的生产生活带来极大影响。
从龙昆南路往北走,穿过南大桥,马路中间有一条河沟潺潺流动,两边种满了椰子树,这便是老海口人都熟悉的“龙昆沟”。这条河沟,承担着红城湖、道客沟、金牛湖、西崩潭、东崩潭、东西湖、大同沟等水系的排洪任务。然而,随着时间的流逝,龙昆沟水体越来越脏越来越臭,成了不少市民口中的“臭水沟”。
没有实施综合治理前,龙昆沟沿线共有19处污水排放口,每日污水排放量约8500立方米。大量地表污染物随雨水直接通过管网入河,加上龙昆沟及其支流两岸部分合流管道尚未截污,对水质造成一定影响。此外,污水排入沟渠,又带来了不少淤泥沉积沟底。遇到台风暴雨天,黑臭河水常常漫出河道。随着龙昆沟流域水环境综合治理工作的启动,这条排洪沟的污水被截住了,淤泥被清理了,生态补水源也有了,现在的龙昆沟已经彻底变了模样。
虽然水质和风景变美了,但每逢暴雨天,龙昆沟周边积水的问题依然严重。龙昆沟是海口城市中部地区的一条重要排洪河道,流域面积大、北侧地势低洼、水面率偏低、河道过流能力不足,排涝能力严重不足,每逢大雨、特别是台风期间高潮位碰头时,造成河道沿途道路严重积水受淹,给人们的生产生活带来极大影响。据海口市水务局相关负责人介绍,龙昆沟干流区域长年来由于排水分区不合理、河道断面不足(部分断面阻水严重)、管网建设标准低等历史遗留问题,导致龙昆、盐灶、大同、龙华、义龙等区域一到强降水天气便积水成渊,从目前的情况来说,一些积水点的主要积水原因,一方面是位于海口市老城区,管道建设标准低,原有管道过流能力无法满足排水要求;另一方面,由于局部地势标高偏低,易受外潮水位顶托影响,造成排水困难。
迁移树木270株
据悉,该项目设计起点为滨海立交桥下四孔涵,终点为龙兴路,全长约1公里。主要建设内容包括1处四孔涵扩深,1处九孔涵开盖,拆除阻水桥墩和1座老防潮闸及1套管理用房,龙昆沟河道挖深长度约0.9公里,龙昆沟两侧驳岸改造、道路两侧新建污水管及附属构筑物等。主要涉及水利工程、 排水工程、附属工程(含有交通疏导、道路路基路面拆除及恢复、绿化拆除及恢复等),总投资2.83亿元。
为解决龙昆沟下游区域内涝问题,龙昆沟下游段综合整治工程获海口市发改委批准并办理建设用地规划选址虚红线图。业主单位海口市路桥建设投资有限公司向海口市园林环卫局申请办理绿地树木审批手续,并组织编制了《龙昆沟下游段综合整治工程项目树木迁移保护方案》(下称《保护方案》),项目施工范围乔木合计270株。海口市园林环卫局组织7位专家进行论证。经专家现场踏勘,听取《龙昆沟下游段综合整治工程项目树木迁移保护方案》编制单位汇报,通过现场质询讨论等方式,对树木迁移的可行性提出了意见和建议。
项目明年5月竣工
据海口城建集团路桥公司项目经理陈志瀚介绍,该项目整体工期一年,争取明年5月竣工。项目建成后,可以提高龙昆沟的过流断面,实现龙华路、义龙路等易积水路段的雨水排进龙昆沟,降低龙昆沟北段流域易内涝的风险;同时还将污水管道迁改“上岸”,减少外水入渗,提升污水收集处理效能,为后期管养检修提供便利。
施工单位中国能建葛洲坝市政公司龙昆沟综合整治项目部项目经理连海蛟介绍,该项目位于滨海立交桥下,围绕龙昆沟开展综合整治,现场涉及的水电燃气等管网较多,存在作业空间狭小、交通压力大等挑战。项目部将细化施工任务、倒排工期,并科学调配施工资源,做好交叉施工,以高标准、严要求稳步推进项目施工生产,确保节点顺利实现。
