中国移动(海南海口)自贸港IDC项目顺利封顶

海拔新闻 2023-05-07 14:28:22

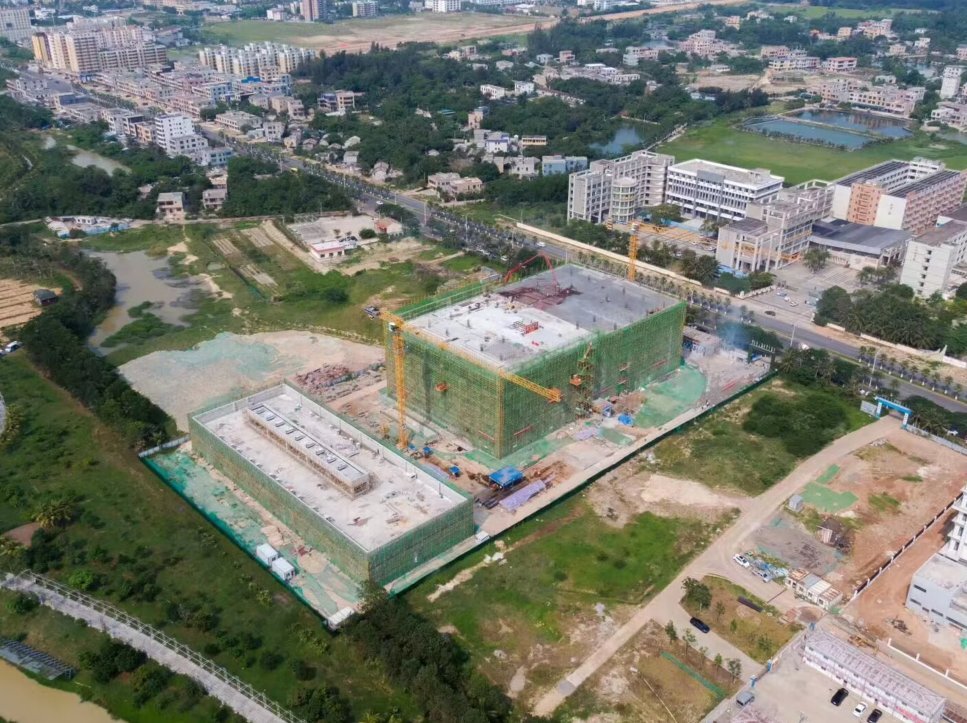

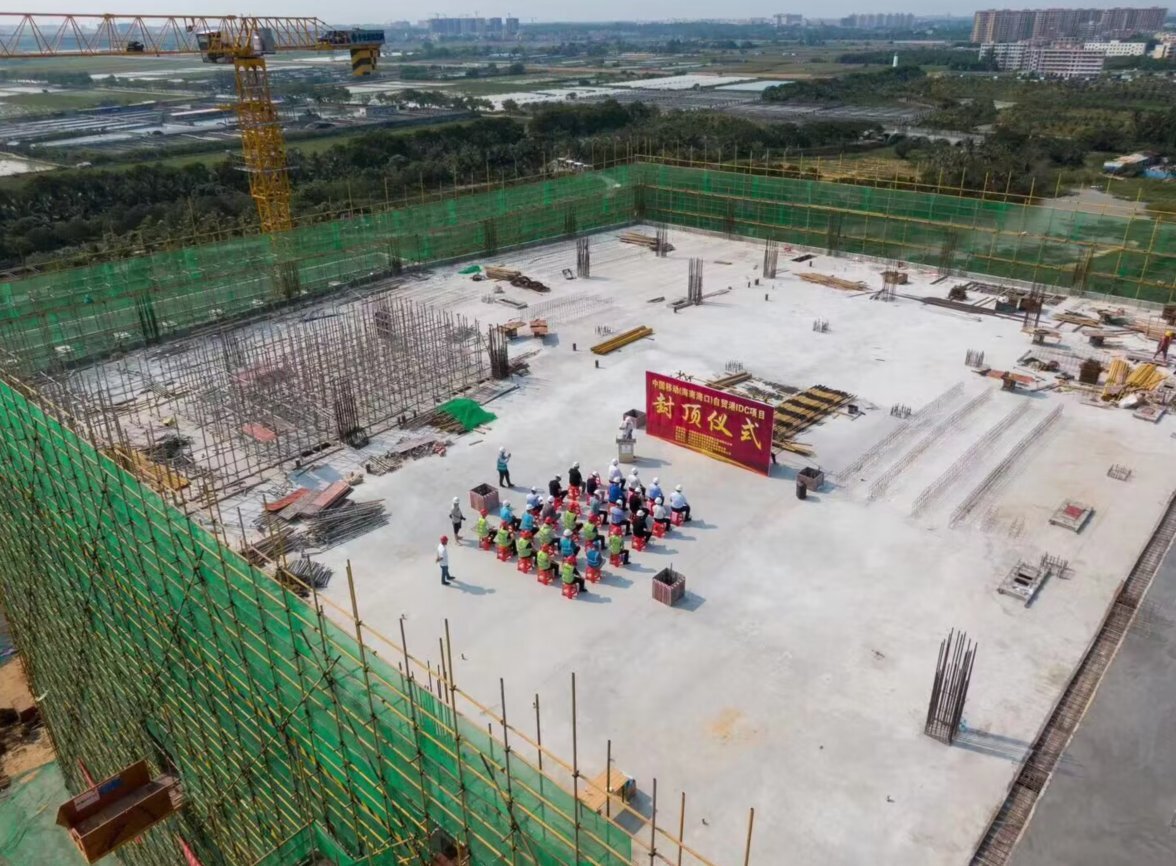

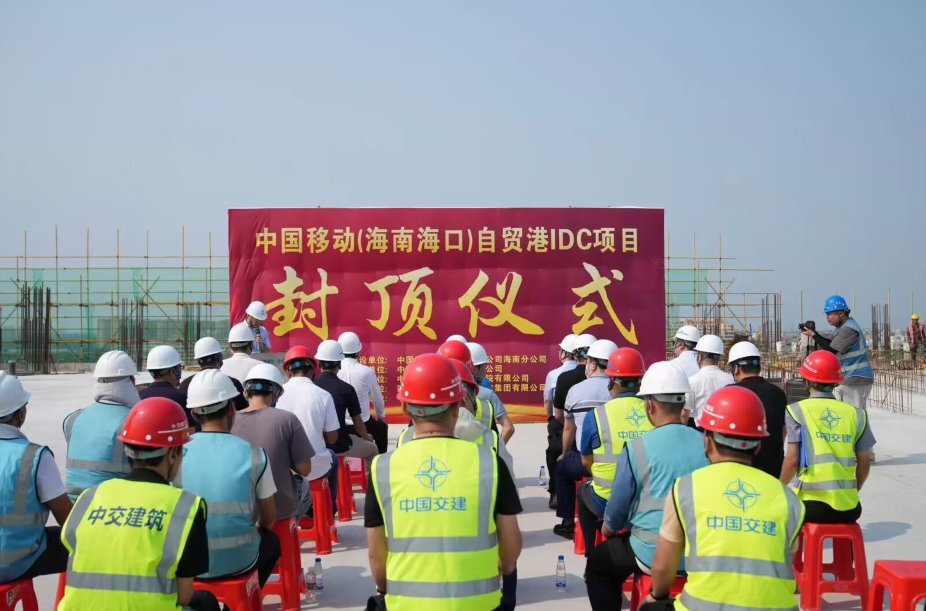

商报全媒体讯(椰网/海拔新闻记者 邱惠颖 通讯员 吉训遵 廖洪戈)5月6日,在艳阳高照下,随着最后一方屋面结构混凝土浇筑完成,位于海口江东新区的中国移动(海南海口)自贸港IDC项目迎来重大进展——数据中心机房楼主体结构正式封顶,标志着整个项目主体结构全部封顶,项目建设取得阶段性成果。

中国移动(海南海口)自贸港IDC项目位于海口江东新区兴洋大道与德高路交叉口东北侧,距离海岸线仅3公里左右,总建筑面积约3万平方米,总投资约5.8亿元,建设内容包括一栋5层数据中心和一栋1层动力中心,将设置超过3800个机架。自2022年6月23日开工以来,先后克服“暹芭”、“木兰”、“马鞍”等6级以上大风73次、全面疫情封控3次等影响,仅历时309天,较计划提前4个月快速完成了主体结构封顶,为后续的建设工作奠定了良好基础。

数据中心楼建筑单体形体规整,采用钢筋混凝土框架结构,平面均采用大开间柱网,使空间利用率最大化。整个项目秉承“绿色低碳”的发展理念,因地制宜地采用多种先进的节能技术,包括:氟泵变频空调、高温冷冻水+自然冷源、高压直流供电和光伏幕墙等,每年约减少6000吨碳排放,将打造成为海南夏热冬暖地区高温、高湿、高盐环境下的低PUE最佳实践案例。该项目投产后,一方面将与国际海缆、国际性出入局连通,将海南自贸港打造成为亚太区域领先、通达全球的国际海缆枢纽和网络交换中心。另一方面,还将提供安全可靠的基础数据中心资源,为进驻海口及自贸港的投资、金融、互联网、教育等行业和企业提供强大的信息数据处理能力,将极大促进海南地区云计算、大数据产业的发展,大力支撑海南自贸港信息化建设和智慧城市发展。

中国移动(海南海口)自贸港IDC项目主体结构封顶,标志着项目建设取得阶段性胜利,为后续交付投产提供了有力保障。下一步,该项目在建设单位、管理、设计、监理等参建单位同频共振的通力协作和高效推进下,将力争在2023年年底完成投产,为数字经济的高质量发展再添新动能。
