拆旧立新,海南环岛高铁东段供电线锈蚀格构钢支柱更换施工完工

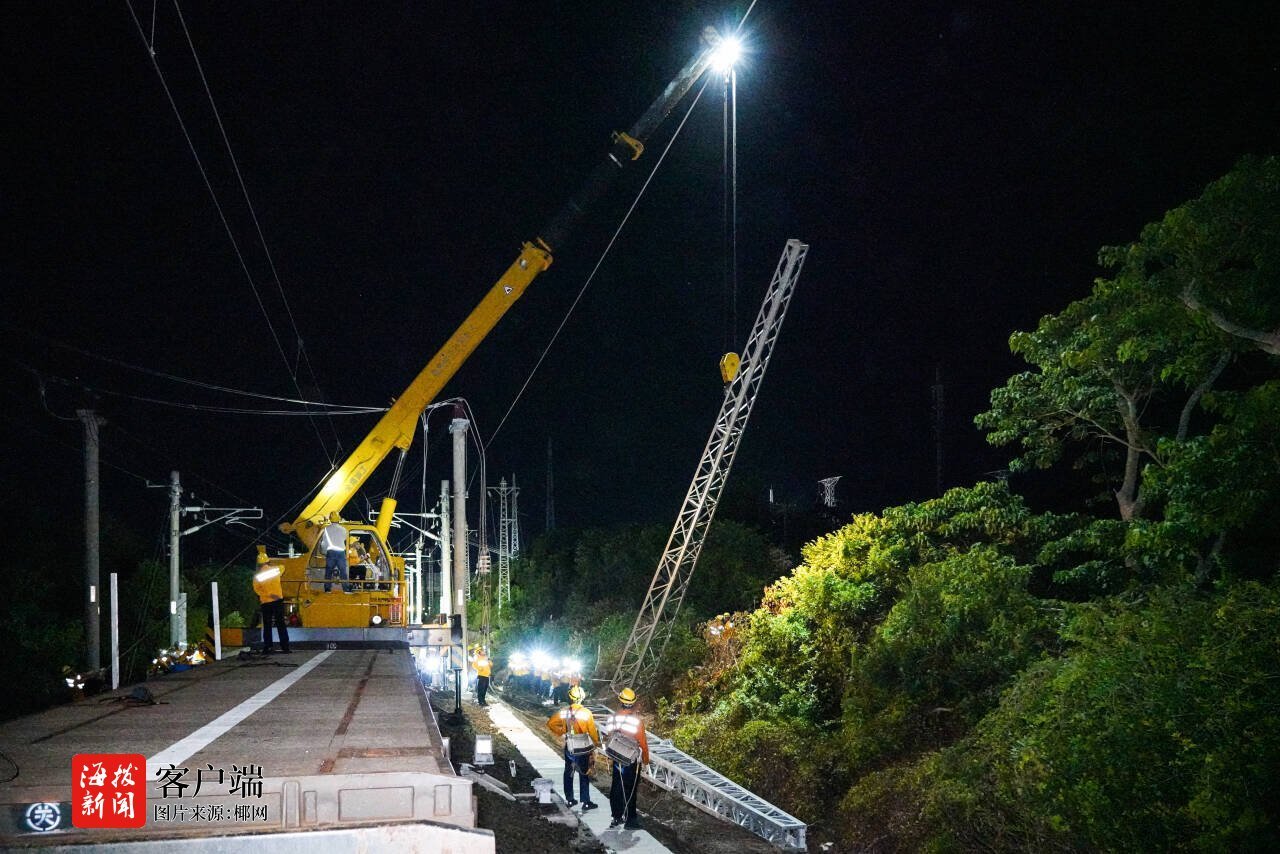

商报全媒体讯(椰网/海拔新闻记者 徐明锋 通讯员 钟莹 张嘉豪 摄影报道)6月23日凌晨,海南环岛高铁东段美兰站至文昌站区间K51+786处,随着最后一座锈迹斑斑的供电线格构钢支柱被缓缓吊离基础,崭新的支柱平稳“入位”,海南环岛高铁东段供电线锈蚀格构钢支柱更换施工的“收官之战”——东寨港变电所G02号支柱更换作业完成。

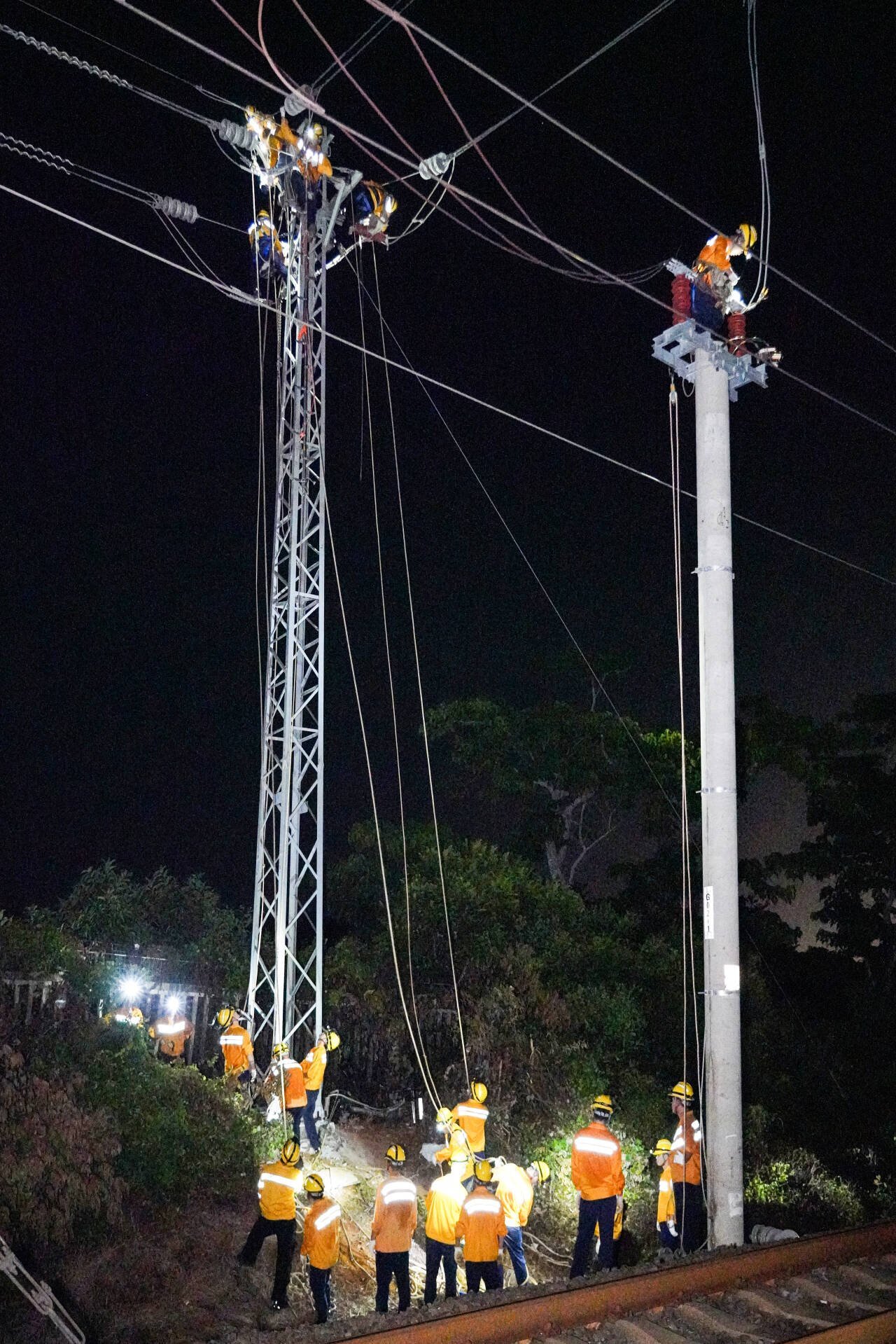

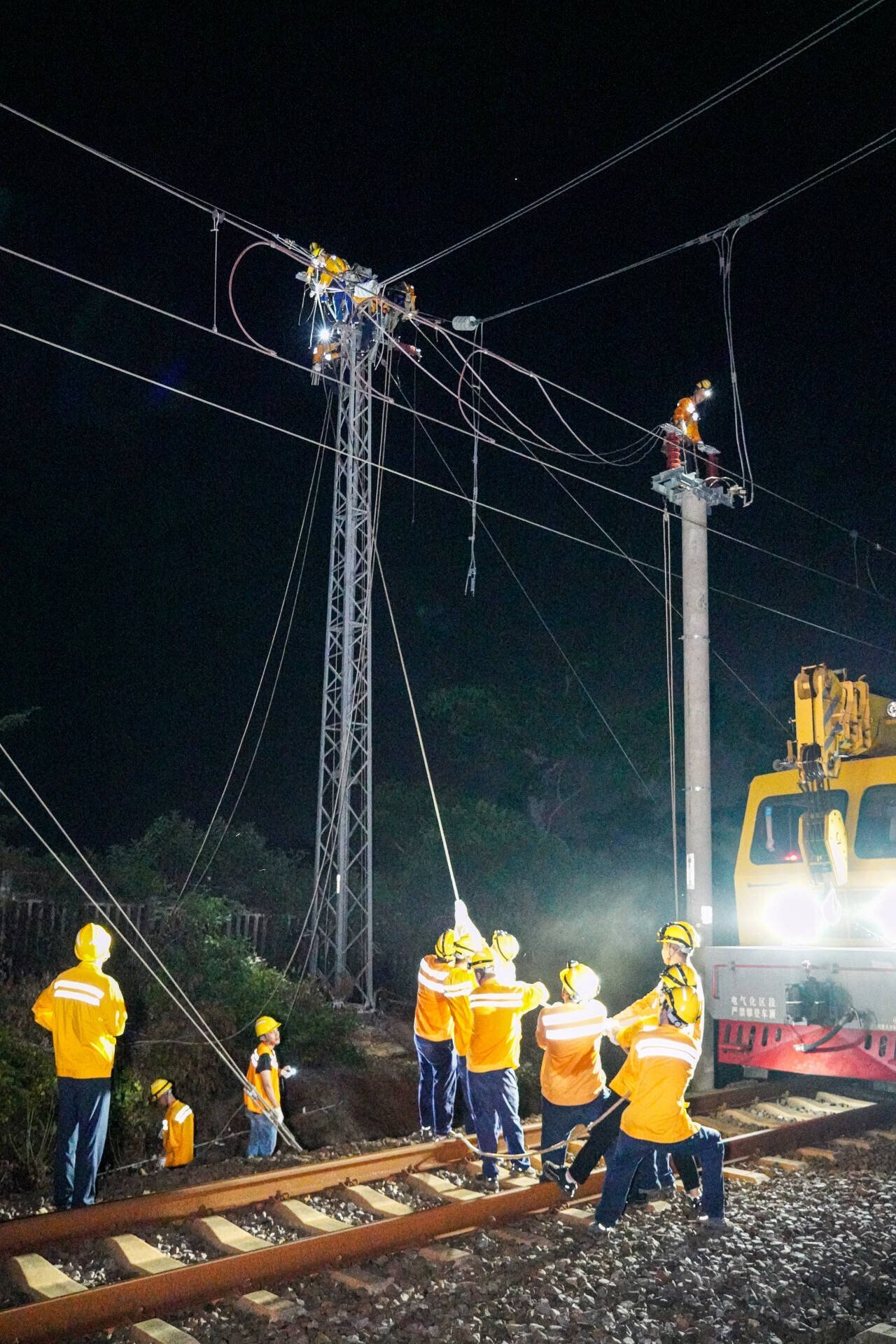

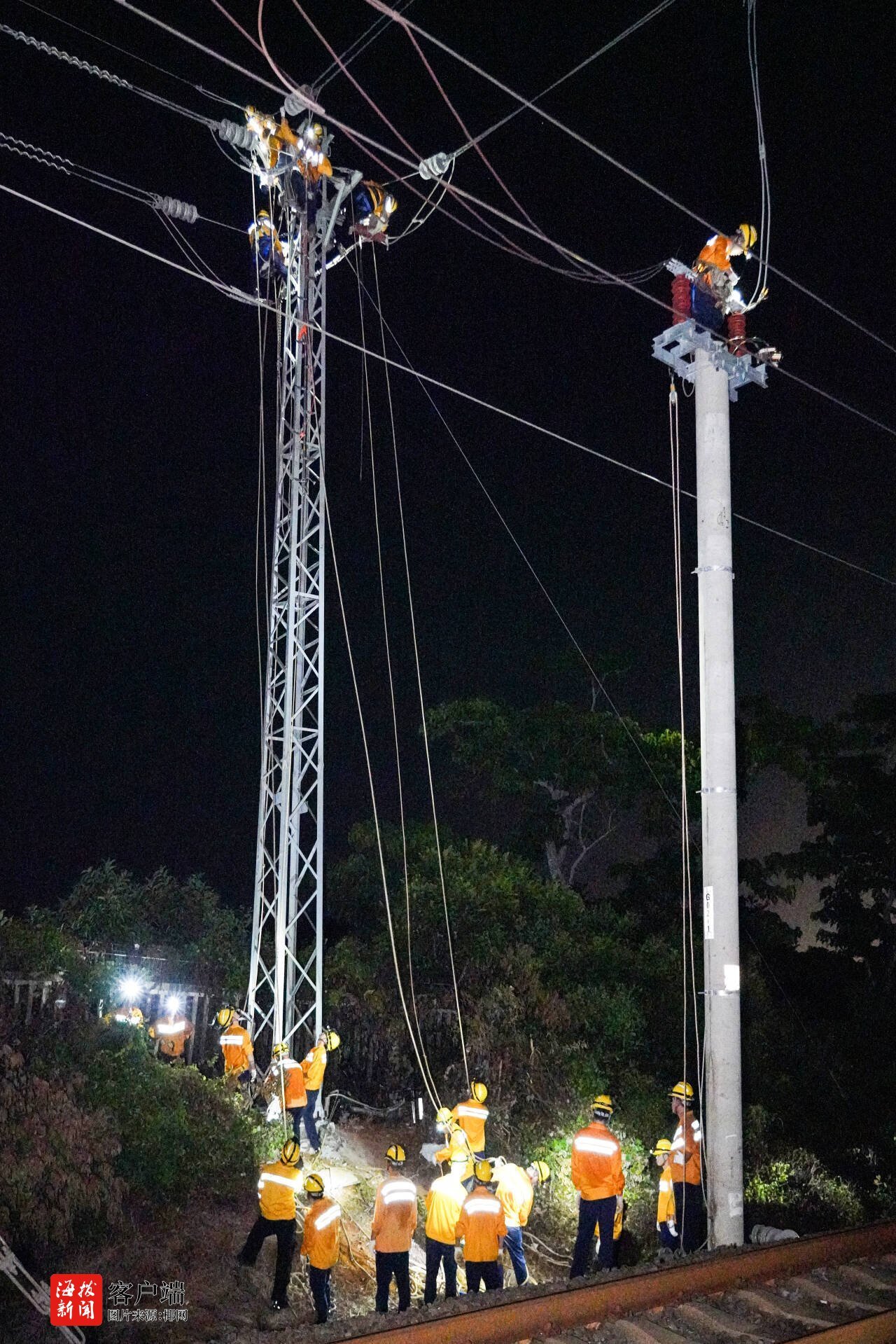

施工现场,接触网轨道作业车的灯光划破黑夜,4名作业人员在支柱顶端闪转腾挪,精准安装隔离开关、避雷器等附属设备,每一个动作都熟练而谨慎。与此同时,副工长孙双峰带领团队在支柱下来回穿梭,负责地面辅助和物资调配。“6月的海南,即便是夜里也闷热难耐,但大家都憋着一股劲,要确保最后一个天窗完美收官。”孙双峰擦了把汗说。
此次更换的8根支柱分布在东寨港、冯家湾变电所以及文昌、琼海分区所。此前,海口综合维修段开展接触网钢柱角钢锈蚀隐患专项排查,发现上述支柱主角钢锈穿,存在断裂重大隐患。为消除这一威胁环岛高铁安全畅通的“病灶”,该段迅速启动专项更换工程。

“G02支柱是供电线转角柱,上面有2台隔离开关、4根供电线以及落锚拉线、临时拉线等,设备密集、结构复杂,是8根支柱里最难啃的‘骨头’。”海口综合维修段供电维修技术中心主任吴文庆介绍。施工中,技术人员需利用轨道吊车在有限的作业空间内精准控制吊装路径,避开上方供电线和周边设备,确保新旧支柱平稳“交接”。
“新支柱的垂直度和侧面限界必须精确到毫米级,每一寸调整都关乎高铁供电安全。”吴文庆说。

为确保施工与运输两不误,海口综合维修段科学统筹施工组织,将每根支柱更换细化为附属设备拆除、旧柱移除新柱组立、设备安装恢复三个阶段,分步推进、环环相扣。施工从6月3日启动,历时20天,利用16个高铁营业线天窗点,成功拔除环岛高铁“动脉”上的8处“病灶”。
6月23日凌晨的作业完成,标志着海南环岛高铁东段供电线锈蚀格构钢支柱更换施工落幕,及时消除重大供电安全隐患。暑运将至,焕然一新的供电线支柱,将承载着万千旅客,更加安全、平稳地疾驰在琼州大地上。
