海南500千伏主网架工程首个变电站投运

海拔新闻 2025-08-30 22:36:21

商报全媒体讯(椰网/海拔新闻记者 陈王凤 通讯员 宋印官 黄发泽)8月30日20时10分,500千伏昌化变电站送电成功,标志着海南500千伏主网架工程首个变电站竣工投产,为该工程全面投产又迈出坚实一步,同时为昌江核电二期安全稳定送出提供了有力保障。

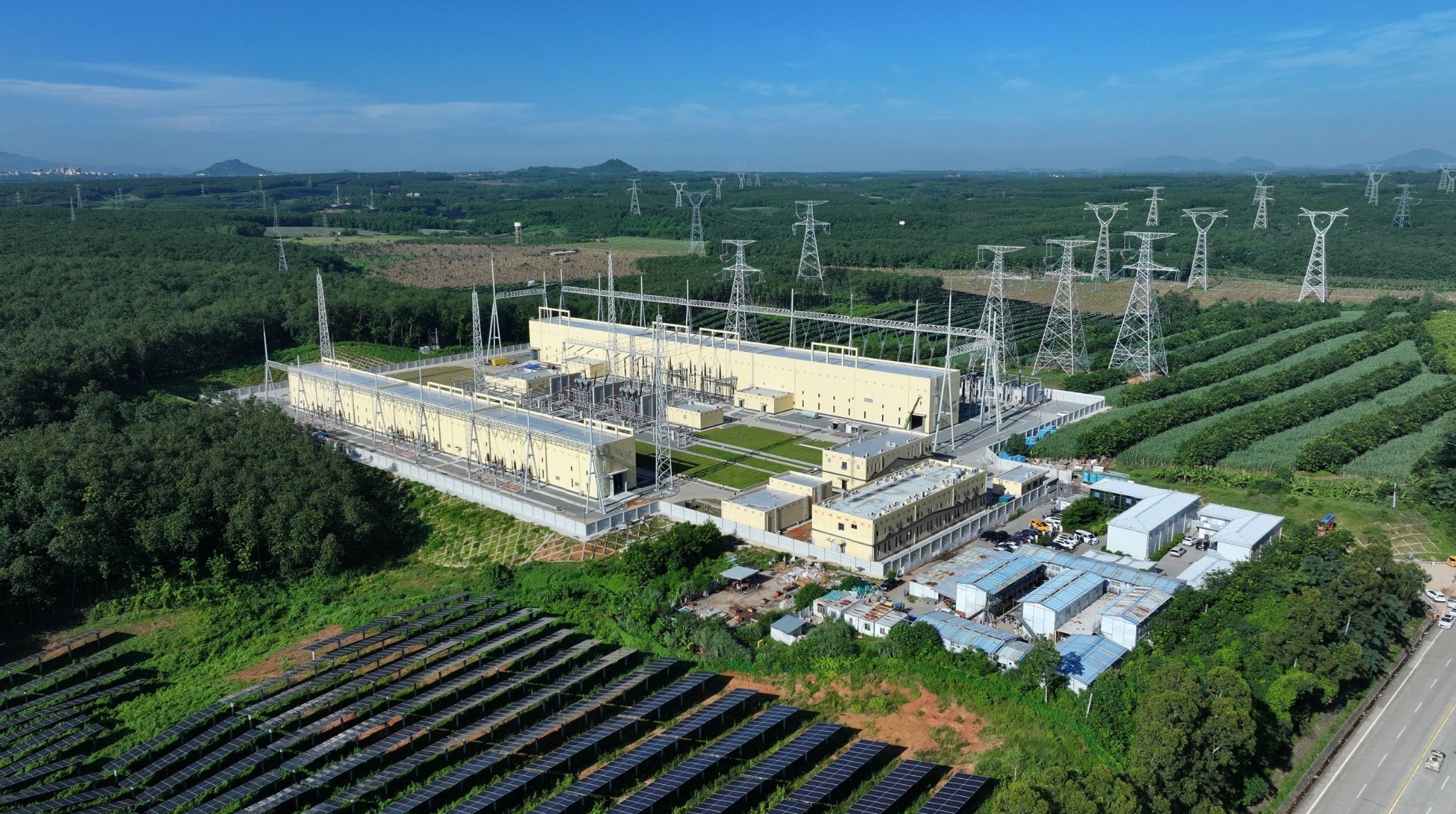

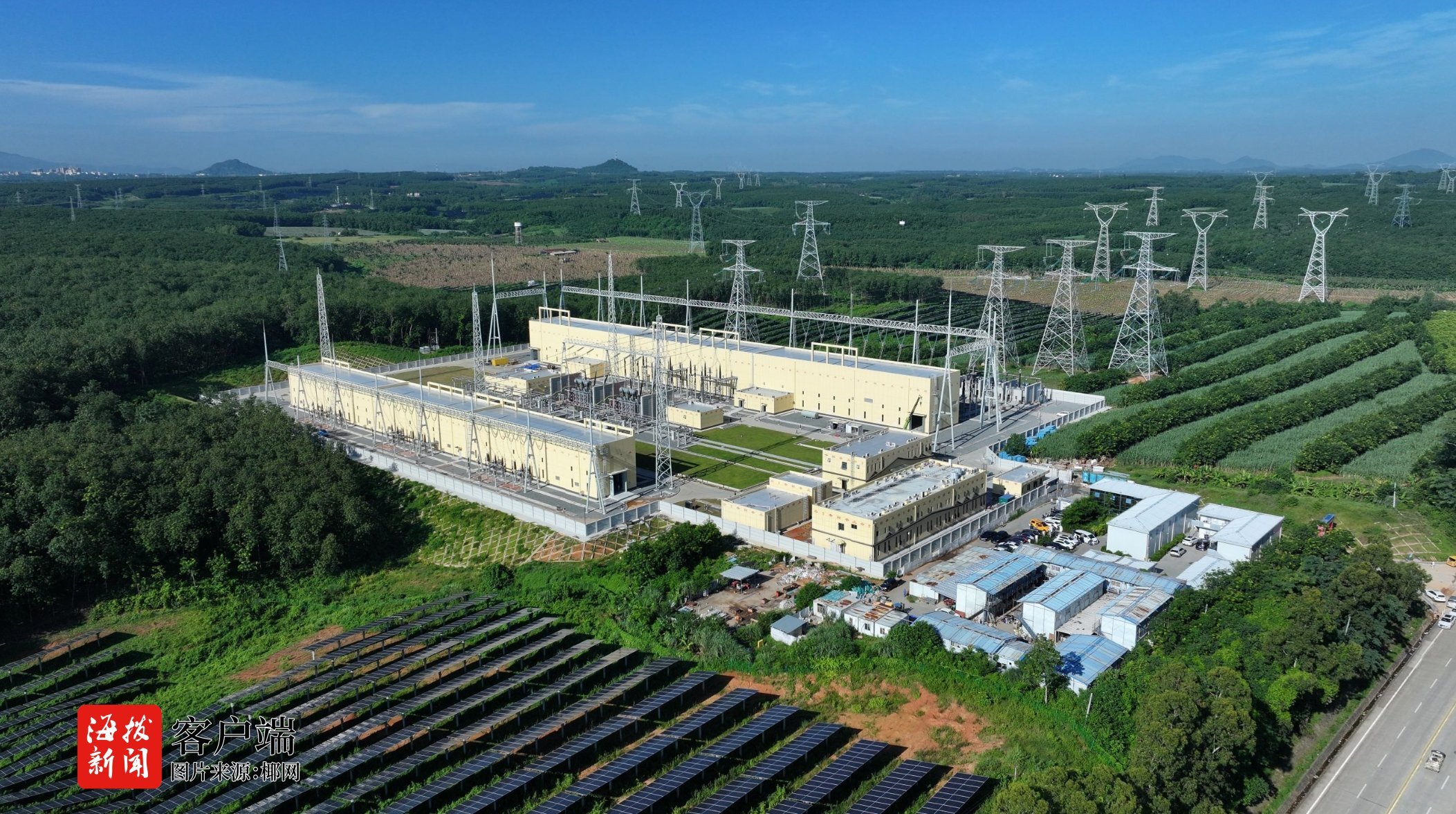

500千伏昌化变电站全景。(陈晓燊 摄)

据了解,该站投资约4.32亿元,于2024年3月开工建设,新建2台750兆伏安变压器,500千伏出线4回,220千伏出线6回。同时,变电站外墙装饰采用鱼纹、寿星等具有象征意义的图腾,融入当地民族文化,打造具有黎族特色的景观融合智能变电站。

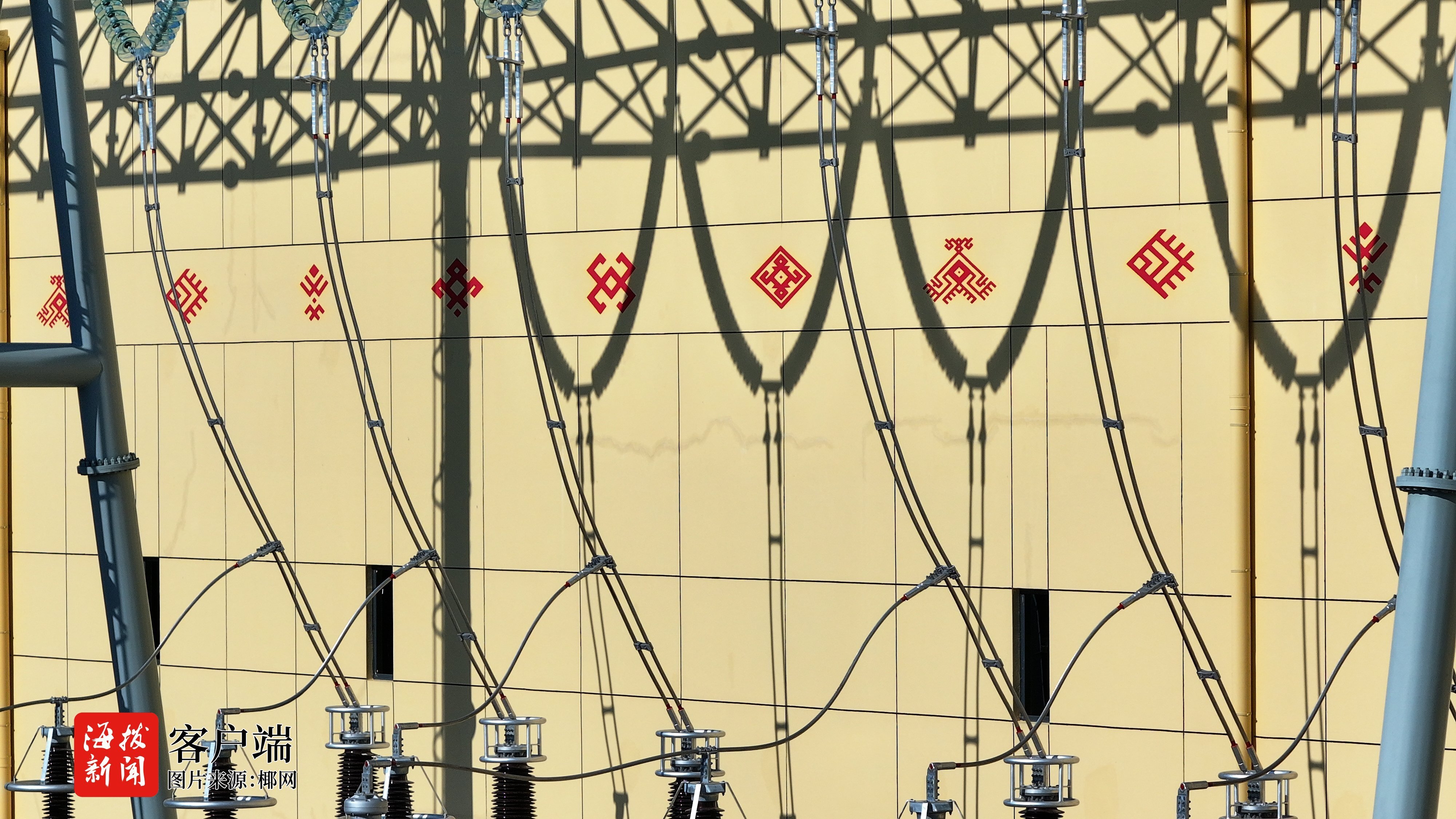

500千伏昌化变电站外墙装饰采用鱼纹、寿星等具有象征意义的图腾。(陈海东 摄)

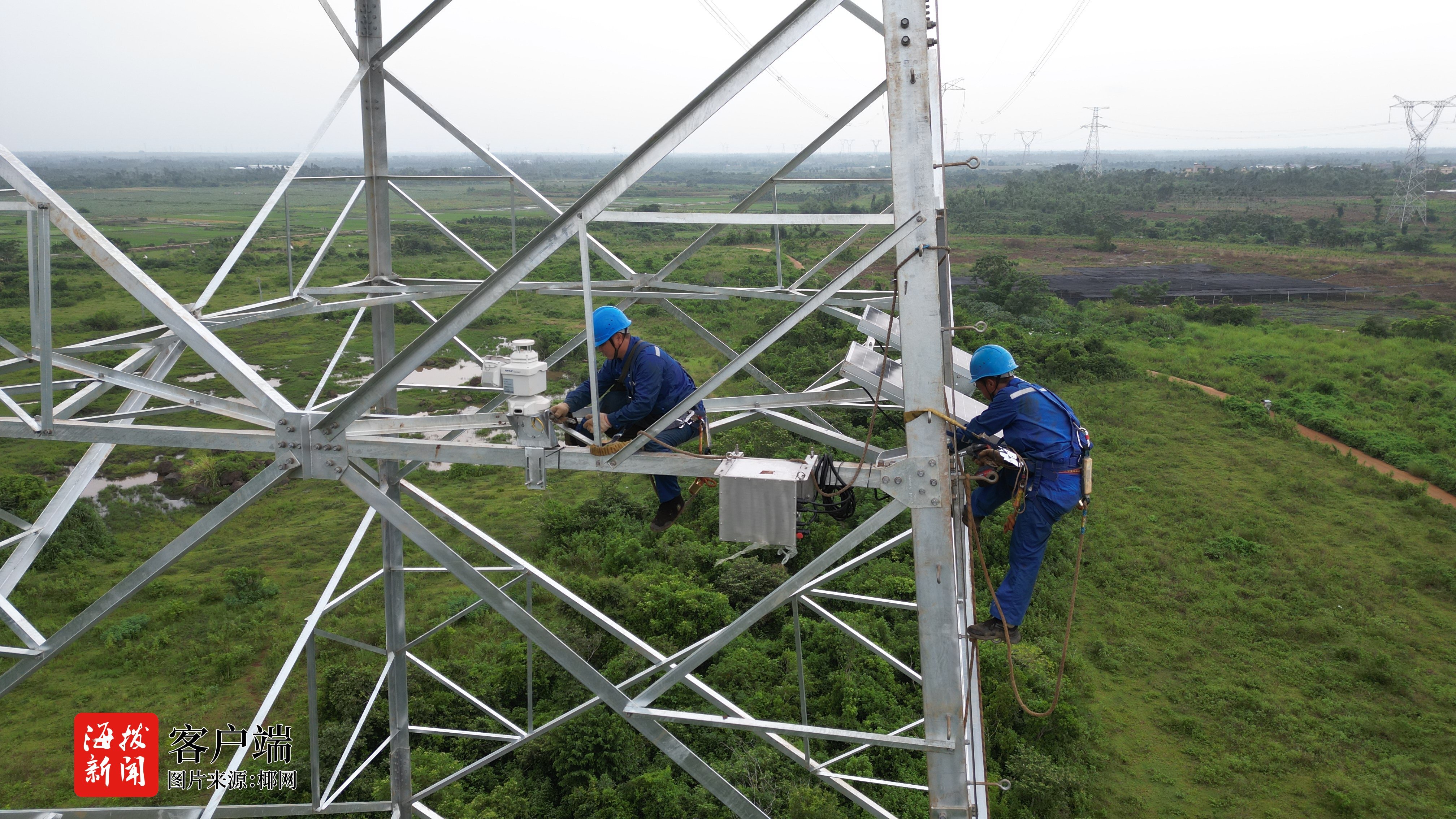

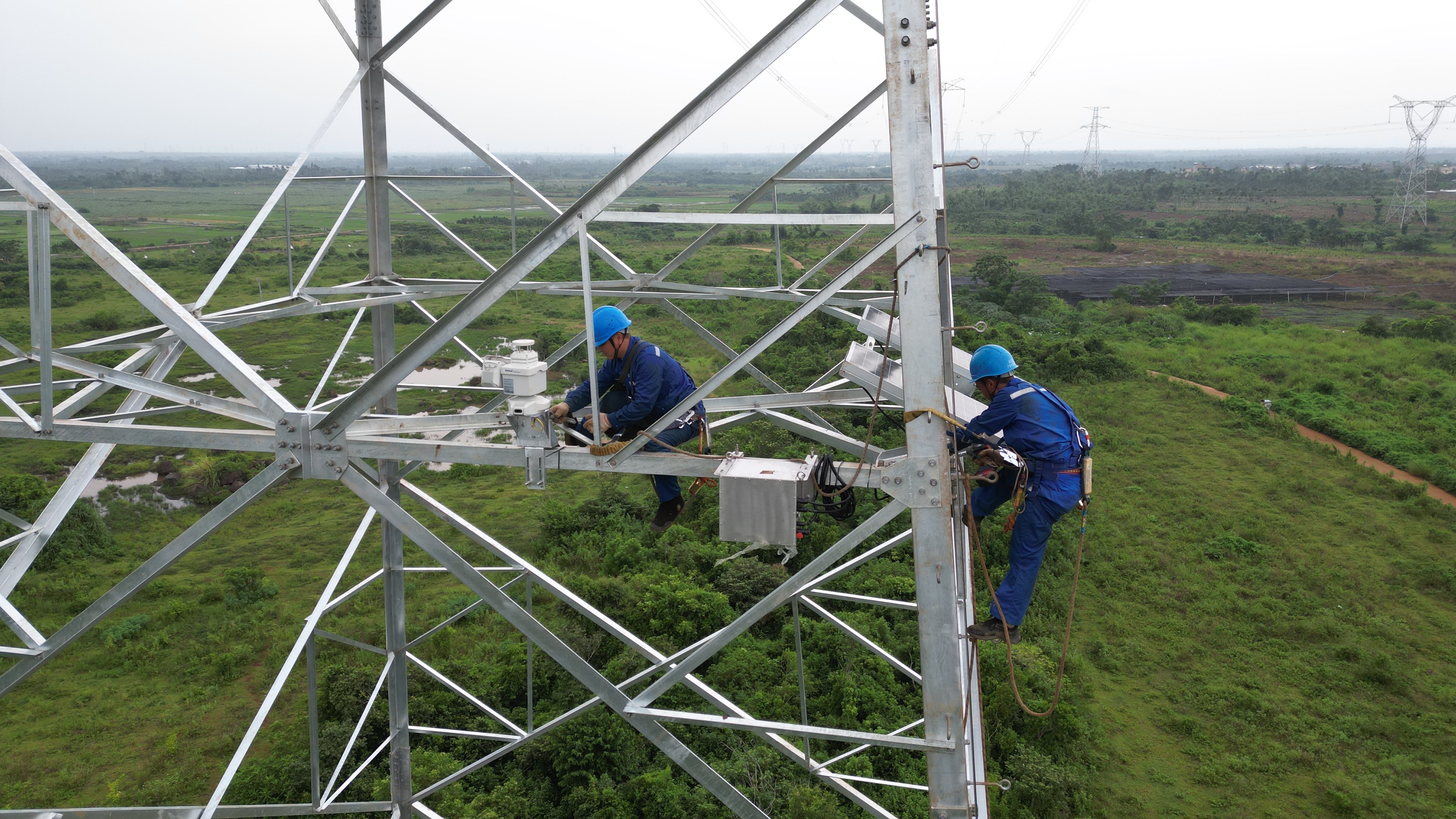

施工人员在安装视频监测终端。(宋印官 摄)

作为海南500千伏省域数字电网的三座枢纽变电站之一,该站综合运用大数据、人工智能等技术,安装电鸿化智能终端,可实现设备状态全景感知、作业全过程监管、安全风险智能预警,全面提升变电站的数字化、可视化与智能化水平。

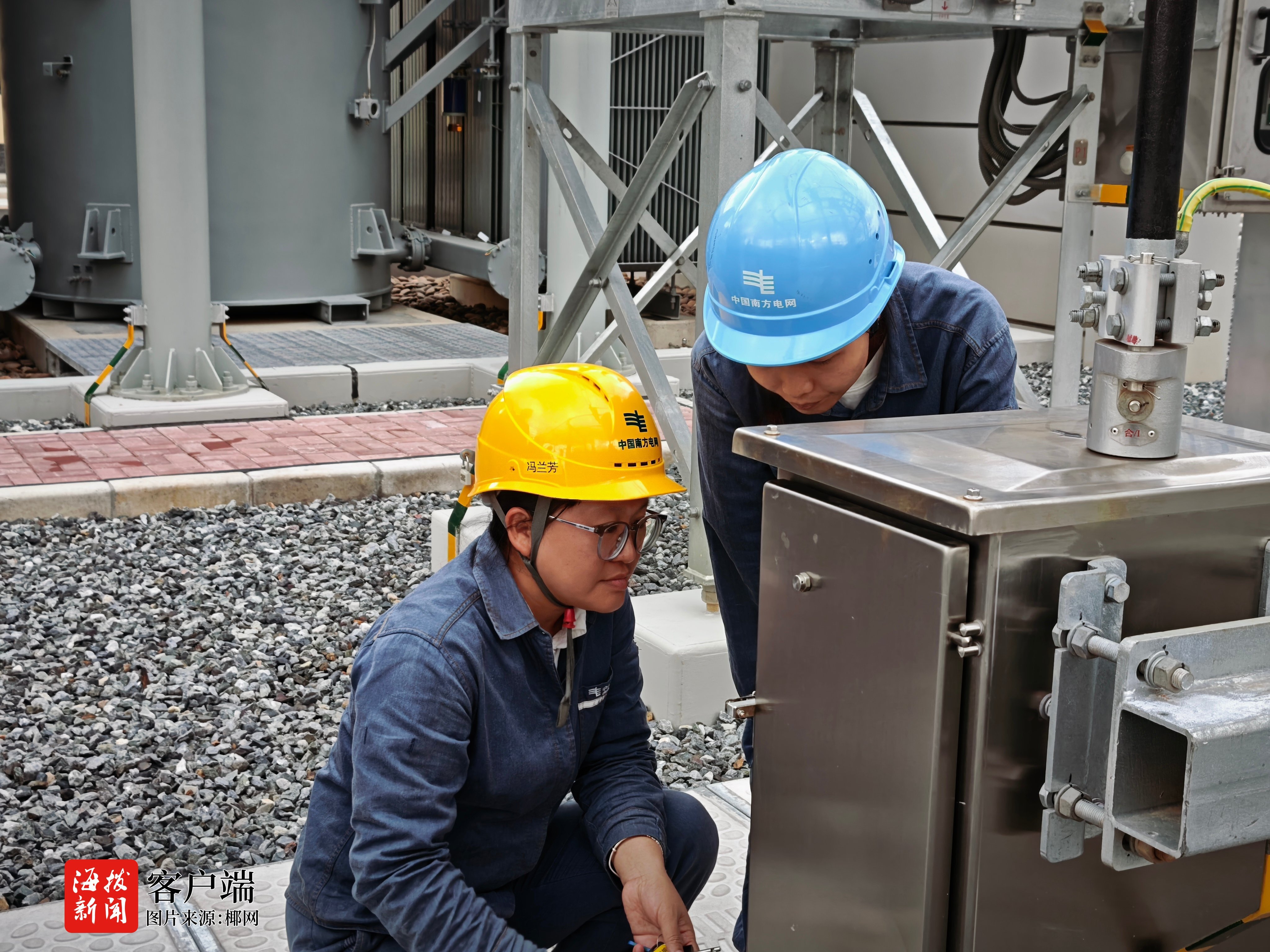

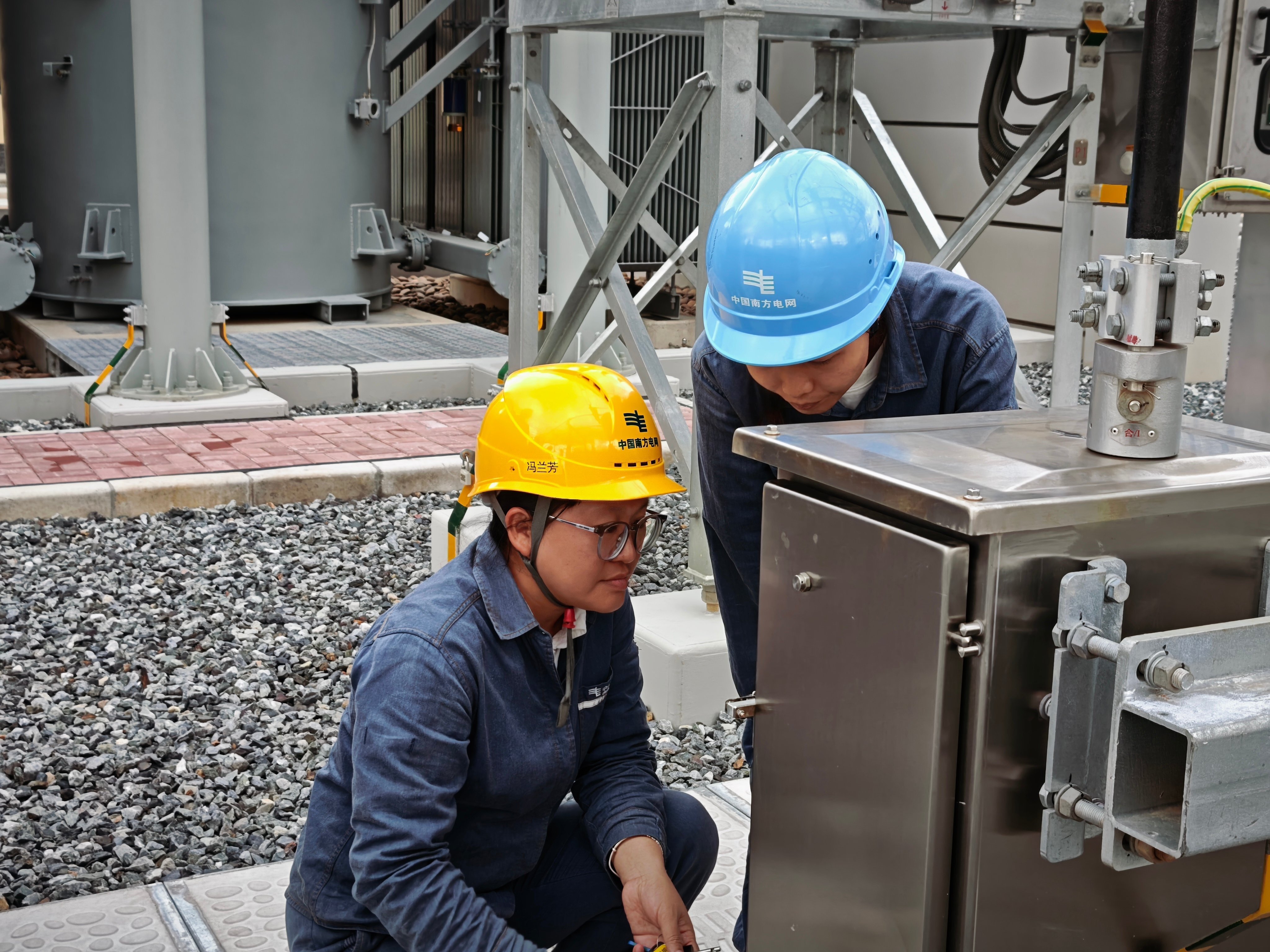

500千伏昌化变电站运维人员与调试人员在现场核对设备状态。(何思颖 摄)

在海南省委、省政府大力支持下,海南电网公司协同属地市县政府成立项目推进协调工作专班,建立工程“清单式管理、台账式推进、例会制协调”的高效运作机制,推动解决项目规划用地、廊道建设等难题,保障项目顺利推进。

目前,海南500千伏主网架工程已进入攻坚阶段,总体进度完成97%,各项工作有序推进,预计2025年9月全面投产。
